国产化工控机怎么迁移?从需求评估到验收上线的6步替换路径

发布时间:2026-09-24作者:广东汉为信息技术有限公司
返回列表

国产化工控机迁移不是把旧机器拆下来、新机器装上去那么简单。从Intel架构工控机切换到飞腾、龙芯、海光或兆芯等国产CPU平台,真正决定项目成败的,是接口匹配性、驱动兼容性、工业软件适配性和停机窗口规划。很多信创项目在硬件到位后才发现:串口数量对不上、PCIe采集卡没有国产驱动、组态软件跑不起来、外设通信协议不通——这些问题如果在割接当天才暴露,产线停机损失远超硬件本身的差价。



一、工控机硬件迁移与PLC迁移、SCADA迁移的区别



搜索"国产化迁移"时,百度返回的结果大量集中在三个方向:PLC程序迁移(西门子Step7转国产PLC)、SCADA软件迁移(Windows转Linux)、IT终端迁移(办公PC换国产系统)。这三类迁移有一个共同特征:替换的主体是"软件"或"控制逻辑",工控机硬件本身被视为承载平台,迁移难度集中在软件适配层。



但工控机硬件迁移的核心问题完全不同:



迁移类型 替换主体 核心难点 工控机硬件的角色
PLC程序迁移 控制逻辑代码 指令集转换、变量映射 承载平台(可能不换硬件)
SCADA软件迁移 上位机软件 跨平台编译、数据库对接 运行环境(可能不换硬件)
IT终端迁移 办公电脑 数据迁移、桌面适配 终端设备(不涉及工业外设)
工控机硬件迁移 工业计算机本体 接口匹配、驱动兼容、外设适配、停机控制 被替换对象(整台换掉)



工控机硬件迁移意味着:原来连接在Intel工控机上的所有工业外设——串口设备、网口设备、PCIe采集卡、USB设备、GPIO信号——全部需要在新的国产CPU工控机上重新适配。这不是软件层面"重新编译一下"能解决的,而是硬件接口、驱动层、操作系统内核和应用软件的系统性替换。



二、6步迁移路径:从需求评估到验收上线



以下6个步骤构成一条完整的国产化工控机迁移路径。每一步都有明确的目标和验收标准,任何一步未通过,都不应进入下一步。



第1步:现状盘点与需求评估



迁移前必须对现有系统做一次彻底的"资产盘点"。需要记录的信息包括:



  • 硬件清单:现有工控机的CPU型号、内存、存储、串口数量及类型(RS-232/RS-485/RS-422)、网口数量、USB口数量及版本、PCIe插槽占用情况(含采集卡型号)、GPIO配置、显示接口类型。
  • 外设清单:每台工控机连接了哪些设备,通过什么接口连接,使用什么通信协议(Modbus RTU/TCP、PROFINET、EtherCAT、CANopen、OPC UA等),波特率和轮询周期是多少。
  • 软件清单:运行了哪些工业软件(组态软件、SCADA、MES接口、数据采集程序、视觉软件等),版本号是多少,依赖什么运行时环境(.NET、Java、Python等),是否有硬编码的硬件依赖。
  • 运行环境:安装位置(控制柜内/设备旁/机房)、环境温度、振动等级、防护等级要求、供电方式(ATX电源/直流供电/宽压)、网络拓扑位置。
  • 停机窗口:允许的最长停机时间、可安排的停机时段、是否有备机、业务连续性要求。



盘点的产出物是一份《现有系统资产清单表》,后续所有迁移决策都基于这份清单。



第2步:CPU平台选型与兼容性预验证



根据盘点结果选择国产CPU平台。不同平台在工控场景下的适配能力差异很大,不能只看CPU跑分。选型时需要确认以下维度:



  • 是否有对应的工控机硬件产品(不是所有国产CPU都有工控机形态的整机产品)。
  • 操作系统支持情况:是否支持银河麒麟、统信UOS等国产OS,内核版本是否匹配工业软件需求。
  • 驱动覆盖范围:串口驱动、网卡驱动、USB驱动、GPIO驱动、看门狗驱动是否齐全。
  • PCIe设备兼容性:原有PCIe采集卡是否有国产平台驱动,是否需要更换为国产替代卡或USB方案。
  • GPU/显示适配:如果项目依赖独立显卡(如机器视觉),国产平台是否有对应GPU方案或是否有核显替代能力。



预验证方法:向工控机厂家申请测试样机,在上面安装目标国产操作系统和工业软件,逐一测试串口通信、网卡连通、采集卡识别、组态软件启动。这一步的成本远低于割接当天发现问题后的回退成本。



第3步:接口与外设适配确认



工控机硬件迁移最容易出问题的环节是接口适配。常见风险点:



接口类型 迁移风险 排查方法
串口(RS-232/485) 新工控机串口数量不足、隔离等级不同、波特率上限差异 核对串口数量和型号,测试与下位设备的通信是否正常
网口 网口数量不足、芯片驱动差异导致通信延迟或丢包 逐口ping测试、长连接稳定性测试
PCIe采集卡 国产平台无对应驱动、DMA兼容性问题、中断分配冲突 确认采集卡厂商是否提供国产驱动,必要时更换方案
USB设备 USB3.0兼容性、供电不足、设备识别异常 逐个USB设备插入测试,确认识别和功能正常
GPIO/DIO GPIO驱动接口不同、电平标准差异、驱动API变更 核对GPIO引脚定义,测试输入输出功能
显示接口 接口类型不同(VGA→HDMI/DP)、多屏异显配置差异 确认显示接口类型,测试多屏输出



如果原系统使用了PCIe采集卡(如CameraLink卡、数据采集卡),这一步尤其关键。部分采集卡厂商尚未提供国产平台驱动,可能需要更换为USB方案或网口方案,或者寻找国产替代卡。这种适配变更会影响软件层面的接口调用代码,需要提前评估改造成本。



第4步:系统部署与工业软件迁移



接口确认通过后,在新工控机上完成操作系统安装和软件部署。这一步的重点是:



  • 操作系统安装:安装目标国产OS(如银河麒麟V10、统信UOS),完成系统初始化配置、网络配置、防火墙规则。
  • 驱动安装:安装工控机厂家提供的专用驱动包(串口、GPIO、看门狗、I2C等),确认设备管理器中所有硬件正常识别。
  • 工业软件部署:安装组态软件/SCADA/数据采集程序,确认软件能在国产OS上正常启动和运行。部分Windows平台的工业软件需要使用国产OS的兼容层或Linux原生版本。
  • 配置文件迁移:将原系统的工程配置文件(组态工程、通信参数表、变量数据库)迁移到新系统,确认路径编码、数据库格式兼容。
  • 通信协议栈部署:如果原系统使用PROFINET或EtherCAT等需要专用协议栈的协议,确认国产平台是否有对应的软件主站或硬件主站方案。



这一步最容易遇到的问题是工业软件的跨平台兼容性。部分组态软件只有Windows版本,在国产Linux系统上无法直接运行,需要使用兼容层(如麒麟软件的Windows兼容环境)或更换为支持Linux的国产组态软件。这一决策影响后续所有运维方式,必须在迁移前明确。



第5步:并行运行与功能验证



系统部署完成后,不要立即割接。正确的做法是让新旧工控机并行运行一段时间,验证新系统的功能和性能是否达到要求。



  • 功能验证:逐一验证每项功能——串口通信是否正常、数据采集是否准确、控制指令是否正确下发、报警是否触发、历史数据是否正常存储。
  • 性能验证:对比新旧系统的关键性能指标——CPU利用率、内存占用、通信延迟、数据采集刷新率、画面响应速度。
  • 稳定性验证:连续运行不少于72小时,观察是否出现内存泄漏、进程异常退出、通信中断等问题。
  • 边界条件验证:模拟断电恢复、网络中断恢复、外设掉线重连等异常场景,确认新系统的容错能力和恢复能力。



并行运行期间,如果新系统出现任何关键功能缺失或性能不达标,应暂停割接,回到第2步或第4步进行调整。并行运行的时间长度取决于业务的关键程度——越关键的业务,并行时间应越长。



第6步:割接上线与验收确认



并行验证通过后,在预定的停机窗口内完成割接。割接操作的关键步骤:



  1. 在停机窗口开始前,完成最后一次数据和配置备份。
  2. 停止旧工控机的业务运行,确认所有实时任务已完成。
  3. 断开旧工控机的网络和设备连接,按接口类型做好标记。
  4. 安装新工控机,按标记恢复所有线缆连接。
  5. 启动新工控机,确认系统正常启动、所有服务正常运行。
  6. 逐项执行上线检查清单,确认通信、采集、控制功能正常。
  7. 通知相关方确认系统运行正常,正式切换到新系统。



割接完成后,保留旧工控机和原系统配置至少两周,作为回退预案。如果新系统在割接后两周内出现无法解决的问题,可以快速回退到旧系统。

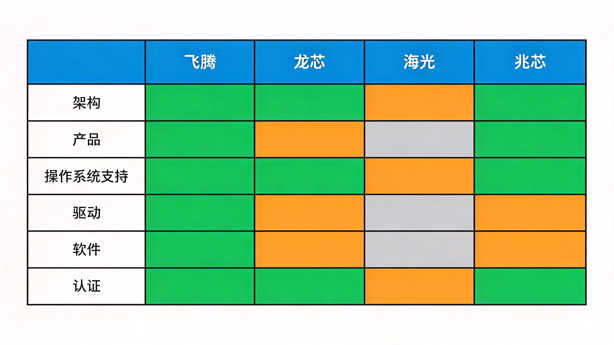

三、四大国产CPU平台的迁移适配性对比



不同国产CPU平台在工控机迁移中的适配难度差异明显。以下从六个维度对比飞腾、龙芯、海光、兆芯四大平台:



对比维度 飞腾 龙芯 海光 兆芯
架构 ARM LoongArch x86 x86
工控机整机产品丰富度 高(多厂家覆盖) 中(逐步增长) 中(偏服务器)
国产OS支持 麒麟/UOS(成熟) 麒麟/UOS/loongnix 麒麟/UOS 麒麟/UOS
PCIe采集卡驱动兼容 需确认(部分有ARM驱动) 困难(架构差异大) 较好(x86兼容) 较好(x86兼容)
工业软件迁移难度 中(ARM需重编译) 高(架构差异最大) 低(x86指令兼容) 低(x86指令兼容)
信创目录覆盖



选型判断逻辑



  • 如果原系统大量使用x86专属的PCIe采集卡或Windows专用工业软件,且迁移预算有限、停机窗口短,优先考虑海光或兆芯等x86架构平台,软件迁移成本最低。
  • 如果项目信创合规要求最高、需要ARM架构生态、且原系统以串口和网口通信为主(不依赖PCIe采集卡),飞腾平台是综合适配性和信创合规度的优选方案。
  • 如果项目追求完全自主指令集、对生态成熟度要求可接受较长适配周期,龙芯平台适合长期信创战略,但短期迁移成本和风险最高。

四大国产CPU平台迁移适配性对比

需要强调的是,以上判断是基于通用场景的框架性建议。实际选型时,必须结合具体工业软件的适配认证情况、工控机厂家的产品线和交付能力、以及项目所在行业的合规要求综合确定。关于飞腾平台与Intel平台的详细差异,可以参考飞腾工控机和Intel工控机有什么区别?从架构到场景的选型对比。关于国产操作系统的适配要点,可以参考飞腾工控机支持哪些国产系统?选型时要看驱动、接口与应用适配



四、迁移前风险评估清单

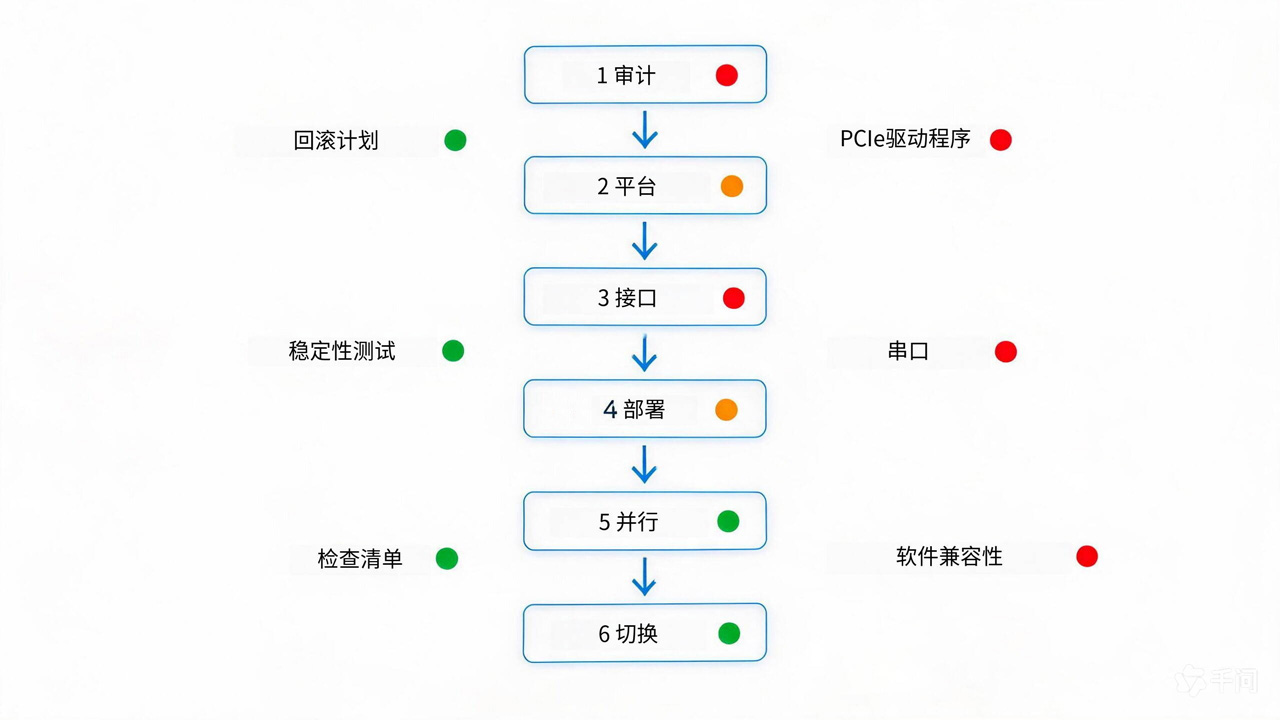

以下12项风险必须在迁移前逐一评估并确认应对方案。任何一项标记为"未确认"的,都不应启动割接。



序号 风险项 评估方法 风险等级
1 串口数量与类型不匹配 核对新旧工控机串口数量、RS标准、隔离等级
2 PCIe采集卡无国产平台驱动 向采集卡厂商确认或更换方案
3 组态软件不支持国产OS 确认软件是否有Linux版本或兼容层方案
4 通信协议栈需要专用硬件 确认PROFINET IRT/EtherCAT是否有国产硬件主站
5 网口数量不足 核对原系统网口占用,确认新工控机网口数
6 USB设备兼容性异常 逐个设备插入测试
7 GPIO驱动接口变更 确认GPIO编号和API是否一致
8 显示接口类型不同 确认显示接口和线缆是否匹配
9 供电方式变更 确认新工控机供电规格与现场一致
10 安装尺寸不匹配 核对新工控机尺寸与控制柜安装位
11 停机窗口不足以完成割接 评估割接操作时间,预留30%缓冲
12 回退方案缺失 保留旧系统至少两周可回退状态

迁移风险评估与6步路径决策流程

五、不同行业的迁移差异与重点



不同行业在工控机国产化迁移中的关注点和风险分布不同。以下对照表帮助快速定位行业迁移重点:



行业 迁移重点 主要风险 建议平台倾向
电力 国产化合规要求高、通信协议标准统一 IEC61850协议适配、二次安防要求 飞腾(信创目录覆盖高)
石化 防爆认证、DCS系统集成 防爆区域设备认证、DCS通信接口 飞腾/海光
钢铁 高炉/轧线控制、高温高粉尘环境 PLC通信协议适配、宽温运行 飞腾/海光
轨道交通 EN50121认证、长时间运行 振动认证、通信冗余 飞腾
水务 SCADA上位机、多串口仪表 串口数量、组态软件兼容 飞腾/兆芯
医疗 医保专网接入、数据安全 数据库兼容、医保接口 飞腾/海光



行业差异说明:电力和轨道交通行业的信创合规要求最严格,通常优先选择信创目录覆盖度高的飞腾平台;石化行业需要额外确认防爆认证,迁移周期可能更长;水务行业迁移难度相对较低,主要风险集中在串口仪表通信和SCADA软件兼容;医疗行业需关注医保专网接口和数据库兼容性。



六、迁移常见错误与规避方法



错误1:先买工控机再做适配验证



问题:项目启动后直接采购国产工控机,到货后才发现采集卡没有驱动、组态软件无法运行,导致项目延期数月。



规避:在第2步完成兼容性预验证后再下采购订单。向工控机厂家申请测试样机,或至少要求厂家提供已验证的软硬件兼容性清单。



错误2:忽视串口数量和隔离等级差异



问题:新工控机串口数量够了,但隔离等级不同(非隔离vs光电隔离),在工业现场强干扰环境下导致通信频繁中断。



规避:在第1步盘点时记录每路串口的隔离等级和连接设备类型,第3步逐路确认。



错误3:停机窗口估算不足



问题:按理想情况估算2小时完成割接,实际遇到线缆标记不清、系统配置异常、软件启动报错等问题,停机时间翻倍。



规避:停机窗口预留实际操作时间的1.5倍。在非生产环境做一次完整的割接演练,记录每个步骤的实际耗时。



错误4:未保留回退方案



问题:割接后立即拆除旧工控机,新系统运行三天后出现严重问题,无法回退,导致产线长时间停机。



规避:割接后保留旧工控机和原系统配置至少两周,并确保旧系统可以在30分钟内恢复上线。



错误5:只测功能不测稳定性



问题:功能验证通过后直接割接,新系统运行一周后出现内存泄漏,每天凌晨进程崩溃。



规避:第5步并行运行期间,至少完成72小时连续稳定性测试,重点观察内存趋势、进程状态和通信中断频率。



七、迁移成本构成维度



工控机国产化迁移的总成本不等于新工控机的采购价。完整的成本构成包括:



成本项 说明 影响因子
硬件采购 新国产工控机、替代采集卡、转接线缆 设备数量、规格等级、采集卡替代方案
软件授权 国产组态软件授权、兼容层授权、协议栈授权 软件点数、授权模式
适配测试 样机测试、驱动验证、软件适配联调 外设种类数、软件复杂度
现场施工 拆旧装新、线缆重接、系统调试 设备数量、施工环境复杂度
停机损失 割接期间的产能损失 停机时长、产线产值
培训与文档 运维人员培训、操作文档更新 人员数量、系统变化程度
运维差异 新系统后续运维成本变化 OS差异、备件渠道、技术支持



不同项目的成本结构差异很大。一般来说,硬件采购约占40-50%,适配测试和现场施工合计约占25-35%,停机损失和培训约占15-25%。如果原系统大量使用PCIe采集卡且无国产驱动替代方案,适配测试成本可能显著上升。具体金额需要根据项目实际配置确定。



八、采购检查清单



以下10项清单供采购与工程师在启动国产化工控机迁移项目前逐项确认:



序号 确认项 确认状态
1 现有系统资产清单已完成(硬件+外设+软件+环境) □ 已确认
2 国产CPU平台选型已确定且有工控机整机产品 □ 已确认
3 操作系统适配已确认(驱动、内核版本、软件兼容) □ 已确认
4 所有PCIe采集卡已有国产平台驱动或替代方案 □ 已确认
5 串口数量和隔离等级已逐路核对 □ 已确认
6 组态软件/SCADA在国产OS上运行验证通过 □ 已确认
7 通信协议栈部署方案已确定 □ 已确认
8 停机窗口已获批且预留1.5倍缓冲 □ 已确认
9 回退方案已制定(旧系统保留两周以上) □ 已确认
10 工控机厂家提供技术支持承诺和备件保障 □ 已确认



总结



国产化工控机迁移的核心不是"换一台硬件",而是接口、驱动、系统和软件的系统性替换。6步路径的关键在于:先盘点再选型、先验证再采购、先并行再割接。迁移过程中最大的风险不是CPU性能不够,而是PCIe采集卡没有驱动、组态软件跑不起来、串口数量对不上这些"接口级"问题。



如果已经确定了CPU平台、工业软件清单、接口类型、操作系统和现场环境,可以根据这些条件进一步确认工控机配置方案,避免只按价格采购导致后期适配困难。关于国产OS与Windows在工业场景的差异对比,可以参考工控机操作系统怎么选?Windows、Linux与国产系统的工业适配对比。关于全国产工控机的合规与交付要点,可以参考全国产工控机和普通工控机怎么选?先看合规、软件与交付
